Finalizado o comissionamento do novo Data Center da Localiza

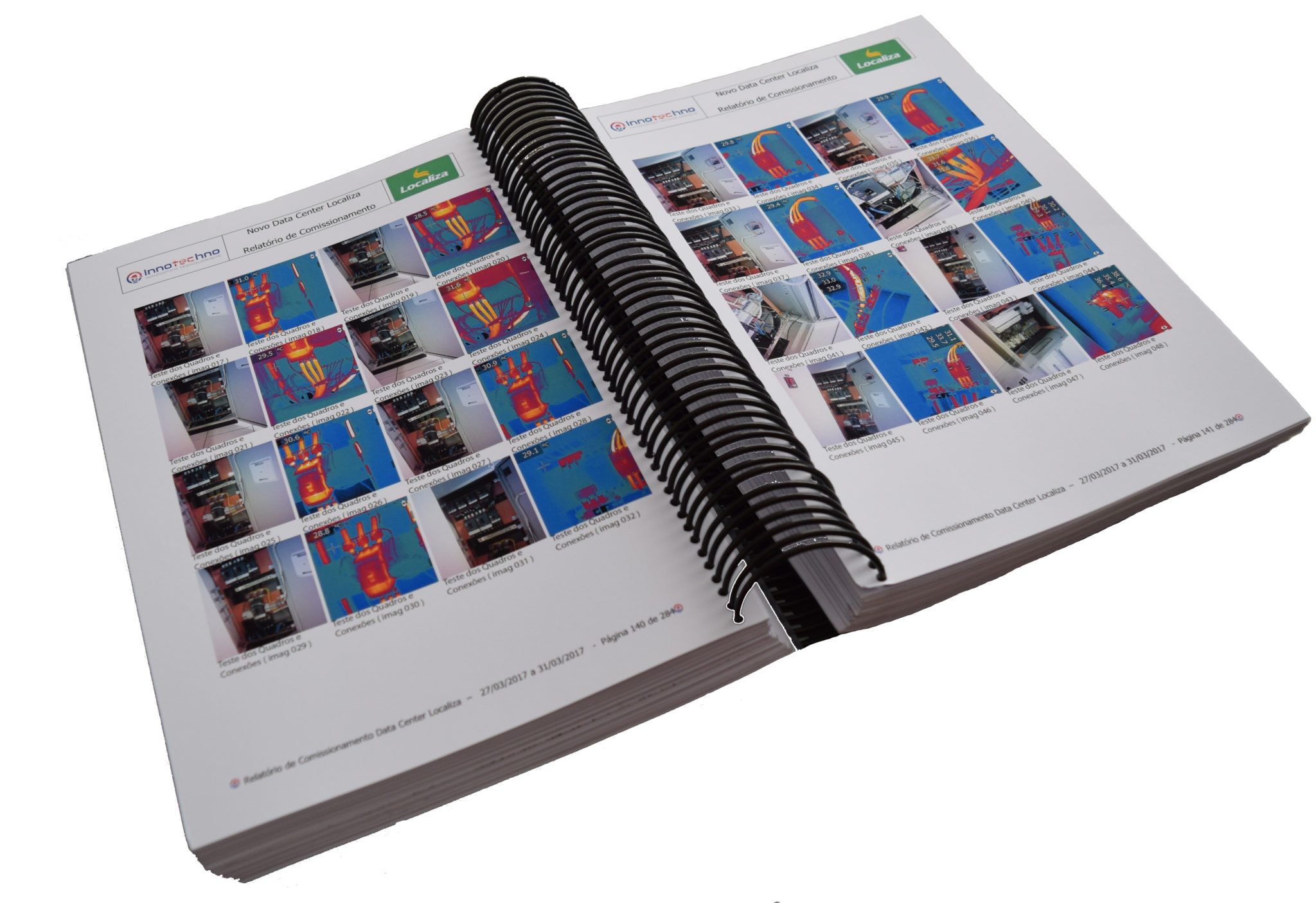

Foi finalizado no mês de maio de 2017, com a entrega de um relatório de comissionamento de 300 páginas, o comissionamento do Novo Data Center da Localiza

O comissionamento é o processo pelo qual asseguramos que os sistemas foram projetados, instalados, testados em suas funcionalidades e capazes de ser operados e mantidos de acordo com projeto concebido e necessidades operacionais. Comissionamento também fornece testes de falhas e procedimentos operacionais que não podem ser executados quando o data center está em produção.

A Innotechno finalizou com sucesso o comissionamento do novo Data Center da Localiza.

Foram, ao todo, três etapas cumpridas de comissionamento:

Etapa 1 –  Verificação da Documentação da Obra

Diagrama Unifilar Localiza

Antes dos inspeção física e testes normatizados da instalação foram verificados os seguintes documentos do Data Center :

  • Projetos;
  • Esquemas unifilares / Diagramas Lógicos;
  • Detalhes de montagem;
  • Memorial descritivo da instalação;
  • Especificação dos componentes;
  • Parâmetros de projeto;



Etapa 2 –  Inspeção Física Visual



Antes de qualquer teste ou ensaio a ser realizado em um Data Center, é necessário proceder a uma inspeção visual para verificar a implementação de todas as medidas de proteção e segurança dentro dos requisitos mínimos exigidos pela norma, além de outras ações que fazem com que a instalação do Data Center esteja construída de forma segura e com qualidade.

Principais itens inspecionados:
  • Componentes
  • Proteção contra choque elétrico
  • Proteção contra efeitos térmicos
  • Tipos de linhas elétricas
  • Separação dos circuitos
  • Fios e condutores soltos ou excesso de fios
  • Conformidade
  • Integridade física dos componentes
  • Identificação
  • Acessibilidade

Etapa 3 – Testes Funcionais (Ensaios Normatizados)

É a etapa da obra em que foram realizados uma série de verificações e testes funcionais dos equipamentos de cada sistema, de forma a garantir que as instalações atendessem às especificações de projeto, normas técnicas aplicáveis e a boas práticas da engenharia, proporcionando as condições necessárias e seguras para o “startup” dos equipamentos e sistemas.

Testes executados:
  • Medição da resistência de isolamento dos cabos alimentadores;
  • Medição da resistência de isolamento dos cabos de distribuição;

  • Medição de tensão, polaridade e continuidade dos circuitos;
  • Verificação dos quadros e conexões elétricas;

  • Verificação da continuidade dos condutores de proteção;

  • Ensaio de resistência de aterramento;
  • Verificação do nível de luminosidade no Data Center;
  • Teste integrado UPS / PDUs / Sistema de ar condicionado;



  • Simulações / testes no sistema de detecção, alarme e combate a incêndio;
  • Verificação / teste no sistema de Supervisão e Controle de Utilidades





Antes da realização dos testes foi entregue o plano de Comissionamento para aprovação do cliente e após os testes foi entregue o Relatório de Comissionamento contendo todas as medições, testes e verificações executados no Data Center com os itens aprovados e aqueles em que seria necessária intervenção técnica.



Compartilhe:
Márcio Abreu

Share
Published by
Márcio Abreu

Recent Posts

Innotechno presente no 1⁰ Seminário Técnico sobre ar condicionado para Data Center da

Foi realizado em São Paulo o 1⁰ Seminário Técnico sobre ar condicionado para Data Center…

9 anos ago

Innotechno escolhida para comissionar o novo Data Center da Localiza

A Innotechno Tecnologia, empresa especializada em Data Centers, foi a empresa escolhida para comissionar o…

10 anos ago
